Plano de Continuidade de TI: Como Montar

Plano de Continuidade de TI: Como Montar

Plano de continuidade de TI é o documento que define o que a empresa recupera primeiro, em quanto tempo e por quem, quando notebook, servidor, rede ou fornecedor crítico de TI para de funcionar. Sem ele, cada falha vira uma decisão improvisada no momento errado: ninguém sabe quem liga pra quem, qual sistema espera e qual não pode esperar, e quanto tempo a empresa consegue operar sem ele.

Por Que “Ter Backup” Não é a Mesma Coisa que “Ter um Plano”

Backup garante que o dado existe em outro lugar. Plano de continuidade garante que, quando a falha acontece, alguém sabe exatamente o que fazer com esse backup: qual sistema restaurar primeiro, em que máquina, com qual acesso e em quanto tempo. Empresa que só tem backup de dados na nuvem ou local e nenhum plano descobre, no meio da crise, que o backup existe mas ninguém sabe como restaurá-lo rápido o suficiente para a operação não parar.

É a diferença entre ter um extintor de incêndio guardado e saber usá-lo: o equipamento sozinho não apaga nada.

O Custo Real de Ficar Parado

Falha de TI sem plano de resposta custa mais do que o conserto do equipamento. Durante o tempo que a equipe leva pra entender o que falhou, decidir o que fazer e só então agir, a empresa segue parada: vendas não fecham, atendimento não responde, folha não processa. Esse é o custo que o plano de continuidade existe pra reduzir, não o custo do notebook ou servidor em si.

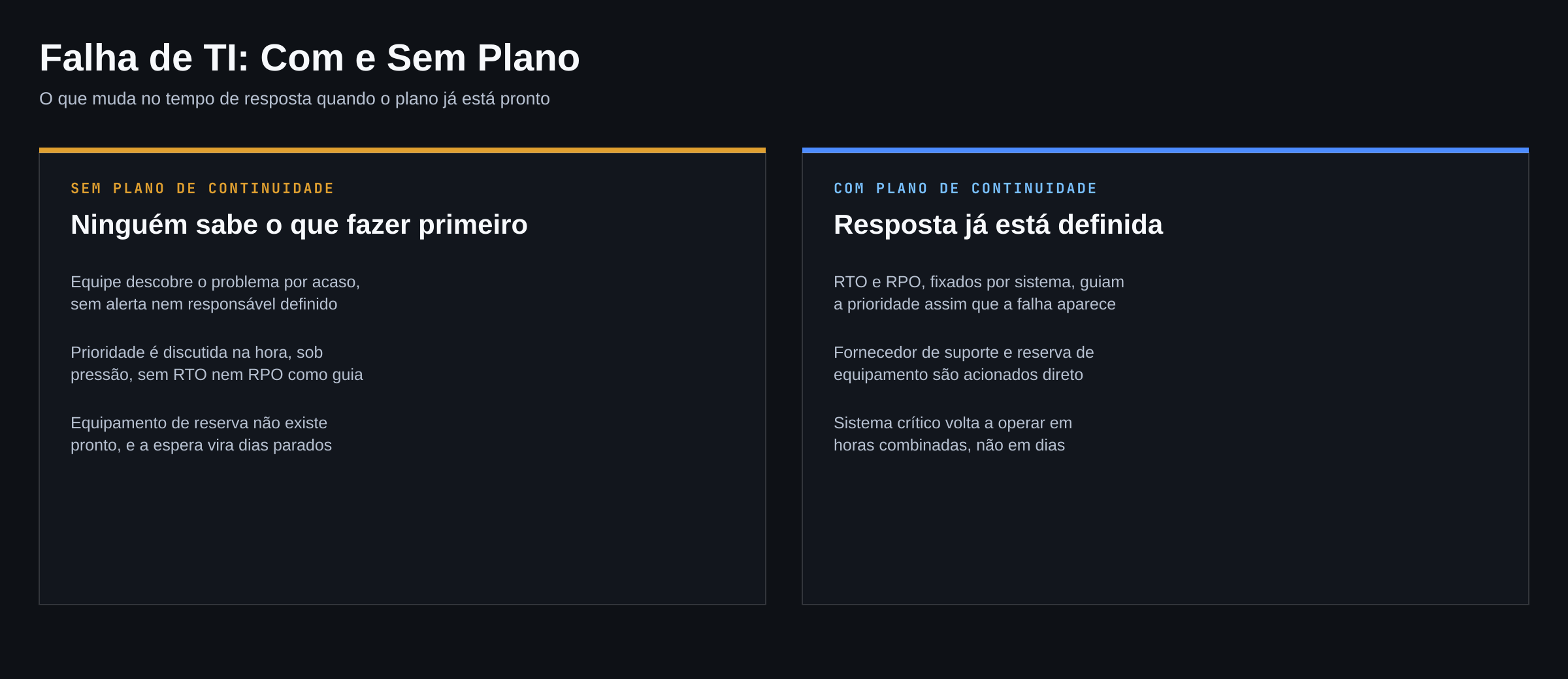

Linha do tempo de uma falha de TI com e sem plano de continuidade, mostrando o tempo parado em cada cenário

Esse intervalo tem nome técnico, e são as duas métricas que o plano precisa fixar antes de qualquer outra coisa.

RTO e RPO: as Duas Métricas que o Plano Define

  • RTO (Recovery Time Objective). Quanto tempo a empresa aceita ficar sem aquele sistema ou equipamento até ele voltar a funcionar. Sistema de faturamento pode ter RTO de poucas horas; impressora de etiqueta de um setor isolado pode ter RTO de um dia.
  • RPO (Recovery Point Objective). Quanto dado a empresa aceita perder, medido em tempo desde o último backup. Backup diário significa RPO de até 24 horas: tudo que foi digitado depois do último backup e antes da falha, se perde.

Sem RTO e RPO definidos por sistema, o plano de continuidade não tem como priorizar nada: tudo parece igualmente urgente no momento da falha, que é exatamente quando a empresa menos tem cabeça pra decidir prioridade com calma.

O Que Entra no Plano de Continuidade de TI

Um plano de continuidade funcional cobre quatro frentes, documentadas antes da falha acontecer:

  1. Inventário crítico. Lista dos sistemas, servidores e equipamentos que a operação não pode perder, com o RTO e RPO de cada um.
  2. Rota de backup e restauração. Onde cada backup fica, quem tem acesso pra restaurá-lo e o passo a passo pra fazer isso sem depender de uma única pessoa.
  3. Equipamento de reserva. Notebook, dock station ou servidor sobressalente pronto pra entrar em operação enquanto o equipamento original é reparado ou substituído.
  4. Cadeia de comunicação. Quem decide o quê, quem aciona o fornecedor de suporte e como a equipe é avisada, sem depender de uma pessoa específica estar disponível no momento da falha.

Equipamento de Reserva: o Elo Mais Esquecido do Plano

A maioria dos planos de continuidade cobre dado e sistema, mas esquece o equipamento físico. Se o notebook de um colaborador crítico quebra e não existe reserva pronta, o RTO definido no papel não sobrevive à realidade: a empresa espera dias por um notebook novo enquanto o colaborador fica parado, mesmo com todo o dado dele salvo e seguro.

Manter uma reserva de notebooks recondicionados para empresas configurados e prontos pra uso resolve essa lacuna por uma fração do custo de manter equipamento novo parado no estoque só esperando uma falha.

Quem Entra em Ação Quando a Falha Acontece

O plano de continuidade só funciona se a cadeia de resposta estiver clara antes da crise, não sendo descoberta durante ela:

  • O help desk terceirizado ou a equipe interna de suporte é quem primeiro recebe o chamado e aciona o restante do plano.
  • O fornecedor de manutenção, com SLA de suporte já contratado e prazo de atendimento definido, entra quando o problema exige reparo físico ou substituição de equipamento.
  • Um responsável interno, definido com antecedência, decide quando o cenário exige acionar a reserva de equipamento ou escalar pra um nível de resposta maior.

Sem esses três papéis definidos por escrito, o plano vira uma lista de boas intenções que ninguém executa sob pressão.

Como Testar o Plano Antes de Precisar Dele de Verdade

Plano de continuidade que nunca foi testado é uma suposição, não uma garantia. O teste não precisa simular uma catástrofe completa: começa restaurando um backup isolado pra confirmar que o processo documentado funciona, cronometrando quanto tempo leva de verdade contra o RTO definido no papel.

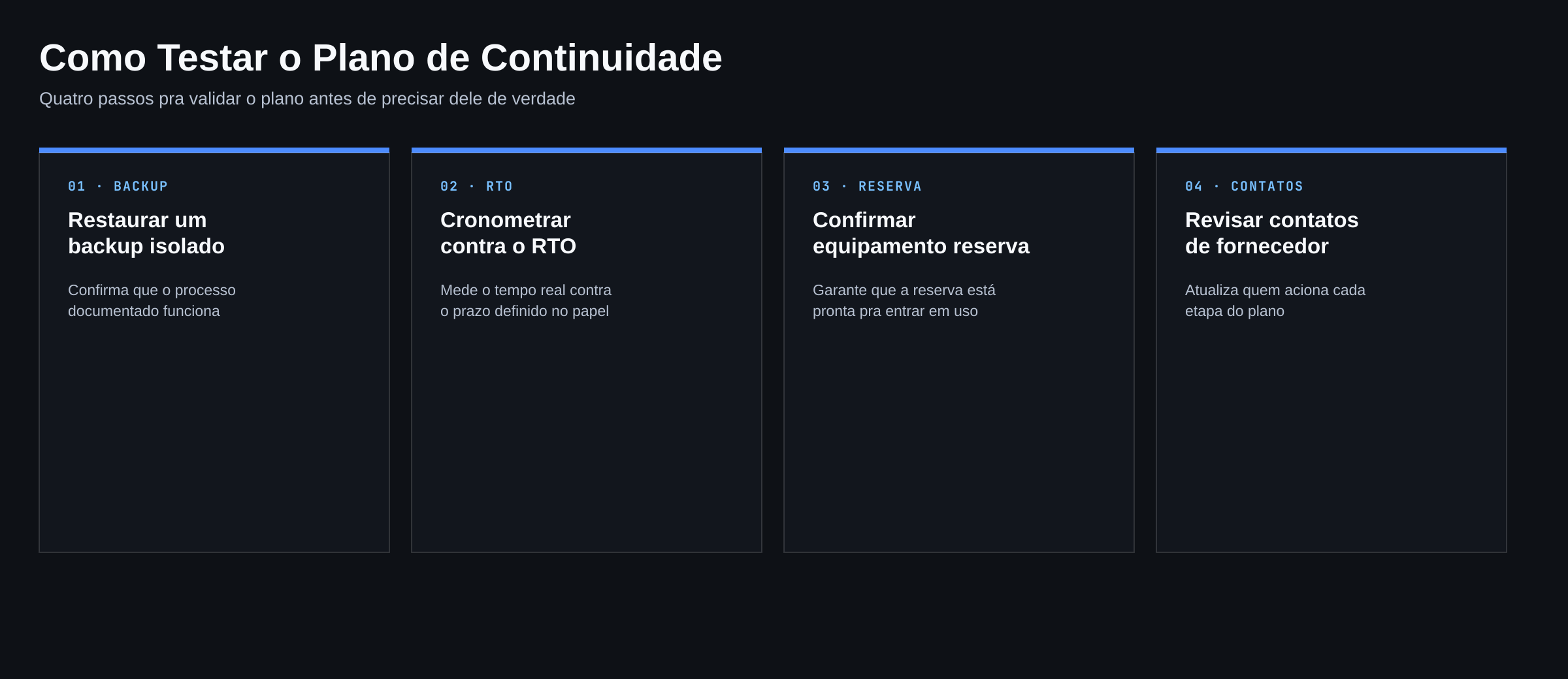

Checklist de teste de um plano de continuidade de TI: restaurar backup, cronometrar RTO, confirmar equipamento de reserva e revisar contatos

Repetir esse teste a cada seis meses, revisando contato de fornecedor e disponibilidade de equipamento de reserva, é o que mantém o plano útil conforme o parque de TI muda. Plano desatualizado é tão arriscado quanto não ter plano, porque dá uma falsa sensação de segurança.

Plano de Continuidade e Indicadores de TI

Empresa que já acompanha indicadores de TI do parque de notebooks tem metade do trabalho do plano de continuidade pronto: inventário atualizado, idade de equipamento e histórico de falha já existem e alimentam diretamente a priorização de RTO e a decisão de onde manter reserva. Sem esses dados, montar o plano exige primeiro reconstruir, na mão, o que já deveria estar documentado.

Quanto Custa Não Ter um Plano de Continuidade

O argumento financeiro pro plano de continuidade raramente aparece no ROI de TI que justifica a troca de equipamento, mas deveria: o custo evitado não é o notebook, é cada hora de operação parada multiplicada pelo número de colaboradores afetados. Empresa que calcula esse número uma vez costuma achar mais fácil aprovar o orçamento de um plano de continuidade do que explicar, depois de uma falha real, por que ele nunca existiu.

Fale com a Note B2B sobre Continuidade de TI

A Note B2B ajuda empresas a estruturar o plano de continuidade do parque de TI, da reserva de equipamento ao contrato de suporte com prazo definido, pra reduzir o tempo parado quando a falha acontecer.
