Orçamento de TI Anual: Como Planejar
Orçamento de TI Anual: Como Planejar
Orçamento de TI anual é o processo de prever, com meses de antecedência, quanto a empresa vai gastar com notebooks, servidores, licenças e suporte técnico no ano seguinte, e dividir esse valor entre o que é investimento e o que é despesa recorrente. Feito tarde ou sem critério, ele vira uma sequência de compras emergenciais aprovadas sob pressão, sempre no pior momento de negociar preço.
Por Que Orçamento de TI Não é Só “Quanto Vamos Gastar”
A pergunta errada é “quanto vamos gastar com TI esse ano”. A pergunta certa é “quais equipamentos chegam ao fim da vida útil, quais contratos vencem e quais projetos exigem equipamento novo, e quando cada um desses eventos acontece”. O orçamento de TI anual é a tradução desse calendário em números que a diretoria aprova de uma vez, não um número solto que alguém estimou olhando o gasto do ano passado.
Sem esse exercício, dois problemas aparecem com regularidade. O primeiro é a compra emergencial: notebook quebra, colaborador novo entra, servidor para, e a empresa compra sem cotação, sem padronização e pagando o preço de quem precisa resolver hoje. O segundo é o esquecimento de renovação: parque de notebooks completa quatro ou cinco anos sem ninguém ter orçado a troca, e o problema vira uma negociação de emergência com o financeiro no meio do ano, competindo com outras prioridades que já tinham verba reservada.
Um orçamento de TI anual bem feito resolve os dois ao mesmo tempo: antecipa o que é previsível (ciclo de vida, contratos, projetos já aprovados) e reserva margem para o que não é (falhas, substituições pontuais, oportunidades de negociação).

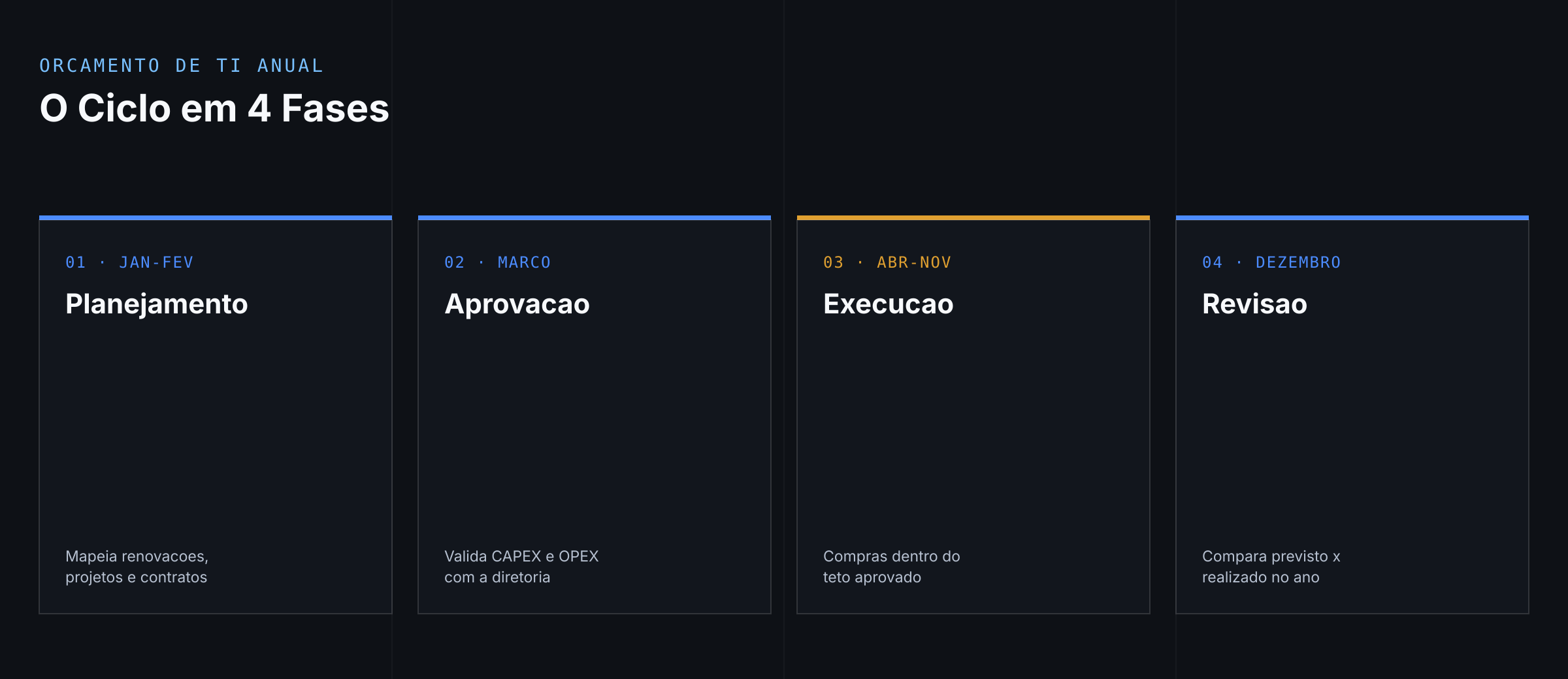

O Ciclo Anual de Orçamento de TI em 4 Fases

O orçamento de TI anual não é um evento único em dezembro. Ele tem quatro fases que se repetem todo ano, e pular uma delas é o motivo mais comum de o orçamento aprovado não bater com o gasto real.
Fase 1: Planejamento
Antes de pedir qualquer verba, mapeie o que vai vencer ou precisar de troca no próximo ano. Isso inclui notebooks chegando ao fim do ciclo de vida do notebook corporativo, contratos de leasing ou manutenção perto do vencimento, licenças de software com reajuste previsto e projetos de expansão já sinalizados (nova filial, novo time, novo sistema). O inventário de TI atualizado é o ponto de partida: sem saber o que existe e a idade de cada item, a previsão vira chute.
Fase 2: Aprovação
Com o mapeamento pronto, o próximo passo é transformar isso em uma proposta que a diretoria consiga avaliar: quanto é CAPEX (compra), quanto é OPEX (contrato recorrente), e qual o impacto em cada mês do ano, não só o total anual. Proposta com valor único e sem cronograma é mais difícil de aprovar porque o financeiro não consegue encaixar no fluxo de caixa.
Fase 3: Execução
Aqui o orçamento aprovado vira compra real, dentro do teto definido. É a fase mais longa do ciclo e onde o risco de estouro é maior, porque imprevistos aparecem (equipamento que quebra fora do previsto, projeto que muda de escopo). Ter uma margem de contingência reservada já na fase de aprovação evita que esses imprevistos virem pedido extra de verba.
Fase 4: Revisão
No fim do ano, compare o previsto com o realizado antes de montar o orçamento seguinte. Onde a estimativa errou, por quanto e por quê. Esse histórico é o que torna o orçamento do próximo ciclo mais preciso que o anterior, em vez de repetir a mesma margem de erro.

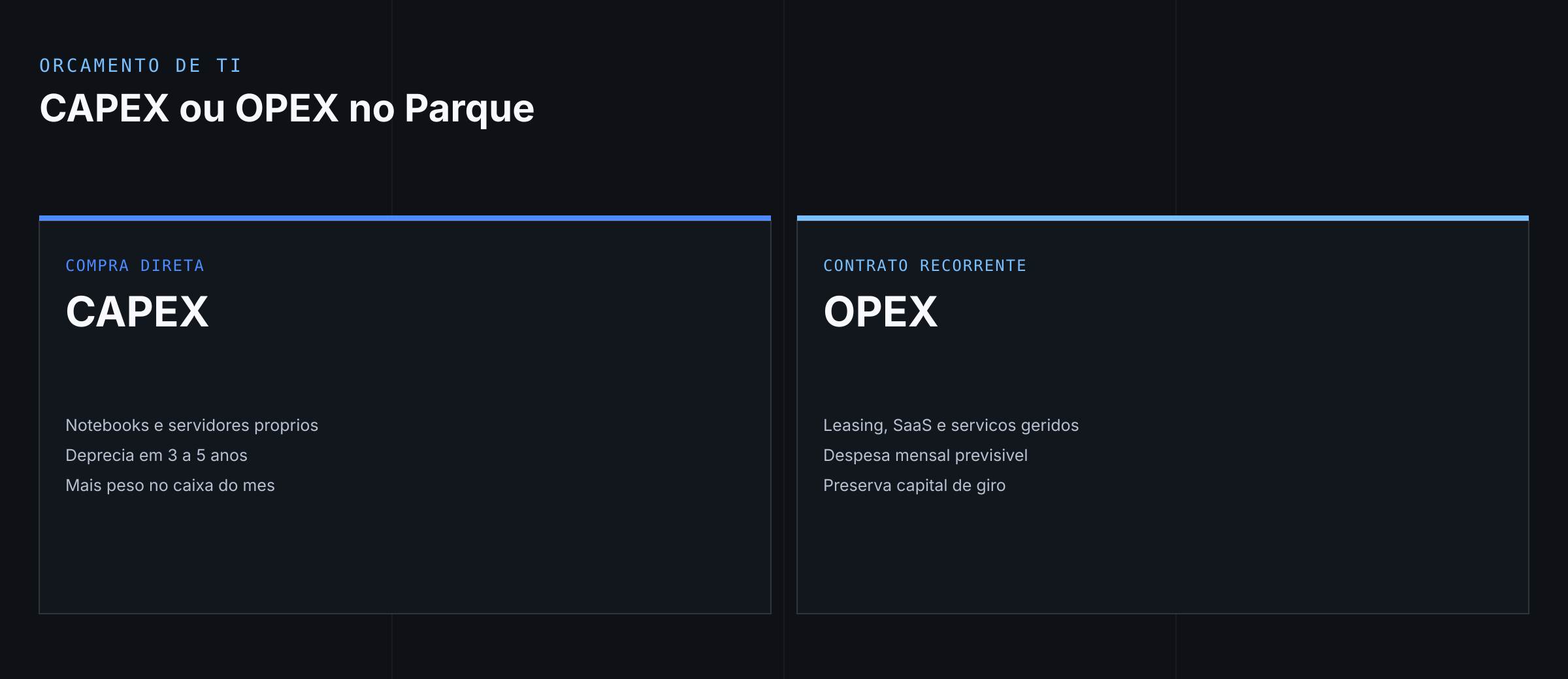

CAPEX ou OPEX: Como Classificar Cada Gasto de TI

Toda linha do orçamento de TI anual cai em uma de duas categorias, e a escolha entre elas muda como o gasto impacta o caixa da empresa.
CAPEX (despesa de capital) é a compra direta de um ativo: notebook, servidor, nobreak. Esse valor sai do caixa de uma vez, mas o equipamento deprecia ao longo de três a cinco anos na contabilidade. É a opção certa quando a empresa tem capital disponível e prefere ser dona do ativo.
OPEX (despesa operacional) é o gasto recorrente: leasing de notebooks, assinatura de software, contrato de suporte terceirizado. Em vez de um valor alto de uma vez, a empresa paga uma mensalidade previsível, o que facilita o planejamento de caixa e evita capital parado em equipamento que vai perder valor. A decisão entre leasing ou compra de notebooks é, na prática, a escolha entre CAPEX e OPEX aplicada ao parque.
Empresa nenhuma precisa escolher só um modelo. O comum é combinar os dois: CAPEX para ativos que fazem sentido amortizar no próprio balanço, OPEX para o que exige atualização constante ou flexibilidade para escalar o time. O orçamento anual é o lugar certo para decidir essa mistura, categoria por categoria, em vez de aprovar cada compra isoladamente ao longo do ano.
Como Montar o Orçamento com Base em Dados, Não em Estimativa
Três indicadores tornam o orçamento de TI anual mais confiável que uma estimativa baseada no gasto do ano anterior:
- TCO do parque atual. O TCO de TI soma compra, manutenção, suporte e perda de produtividade por equipamento parado. Sem esse número, o orçamento subestima o custo real de manter o parque atual funcionando.
- ROI das trocas propostas. Antes de orçar a substituição de um lote de notebooks, o ROI de TI mostra se a troca se paga em economia de manutenção e produtividade recuperada, argumento que facilita a aprovação da diretoria.
- Número de fornecedores. Orçamento disperso entre vários fornecedores de TI perde poder de negociação. Centralizar fornecedores antes de orçar o próximo ciclo costuma reduzir o valor total da proposta, porque volume maior em um fornecedor só puxa desconto melhor.
Erros Comuns no Orçamento de TI Anual
O erro mais frequente é orçar só a compra e esquecer o custo de posse: notebook novo também gera garantia, suporte e eventualmente descarte, e esses custos não aparecem na nota fiscal da compra. O segundo erro é tratar o orçamento como teto rígido sem margem de contingência, o que transforma qualquer imprevisto em pedido de verba extra no meio do ano, justamente o cenário que o planejamento deveria evitar. O terceiro é não revisar o orçamento anterior antes de montar o novo, perdendo a chance de corrigir a estimativa com base no que realmente aconteceu.
Conclusão
Orçamento de TI anual bem feito não elimina imprevisto, mas reduz drasticamente a compra emergencial e dá à diretoria um número que ela entende e consegue acompanhar mês a mês. O ciclo de quatro fases (planejar, aprovar, executar, revisar) e a divisão clara entre CAPEX e OPEX são a base para isso. Se sua empresa está perto de decidir a renovação do parque de notebooks ou precisa estruturar esse orçamento pela primeira vez, a Note B2B ajuda a montar a proposta com números reais do seu parque. Fale com a gente pelo WhatsApp: +55 11 91779-6473.
